Губкинскую теплоэнергетику можно сравнить с вечным двигателем: то ОЗП, то реконструкция, то подготовка к ОЗП. Словом, вечно в работе. А все для того, чтобы в осенне-зимний период батареи у людей были теплыми, а из кранов шла горячая вода. Но давайте заглянем в «кухню» энергетиков. Двигатель, он хоть и вечный, но нуждается в обслуживании и обновлении…
Техперевооружение ТЭЦ началось в октябре прошлого года. С тех пор энергетики заменили оборудование шести подогревателей сетевой воды — трубные пучки общим весом 54 тонны. Еще смонтировали два маслоохладителя паровой турбины №1, демонтировали турбоагрегат №4 и его фундамент.
При этом работы велись в штатном режиме — без отключения теплоснабжения горожан. Скажем, замена трубной системы каждого из подогревателей сетевой воды занимала в среднем шесть-восемь дней, но губкинцы этого даже не почувствовали. Так и с другими агрегатами.
Сегодня на станции кипит работа – идет реконструкция паровой турбины №1 мощностью 9 МВт, которая исправно отработала 65 лет, но устарела морально и физически. Её модернизация обойдется «Квадре» в 58 млн рублей.
«Для дальнейшей эффективной эксплуатации турбоагрегата необходимо обновить проточную часть турбины. Работы пройдут на ремонтной базе в Екатеринбурге и продлятся до сентября», — пояснил главный инженер Губкинской ТЭЦ Владимир Тяпугин.
В настоящее время турбина уже отправилась на ремонтную базу, где специалисты заменят более 5 тысяч рабочих и направляющих лопаток турбины, выполнят балансировку ротора, отремонтируют маслосистему и насосы, проведут виброобследование турбоагрегата.
Кроме обновленной первой паровой турбины, на станции ждут новую мощностью 12 МВт, которую установят на месте демонтированной в конце прошлого года турбины №4. А сейчас готовят под неё фундамент.
«Старую турбину демонтировали вместе с фундаментом, срезали его при помощи алмазной резки – получилось около 30 кубических метров бетона. Решили для нового турбоагрегата залить новый фундамент. Хоть по времени работы и продлятся дольше, зато так надежнее», — рассказала начальник котлотурбинного цеха Губкинской ТЭЦ Елена Холтобина.

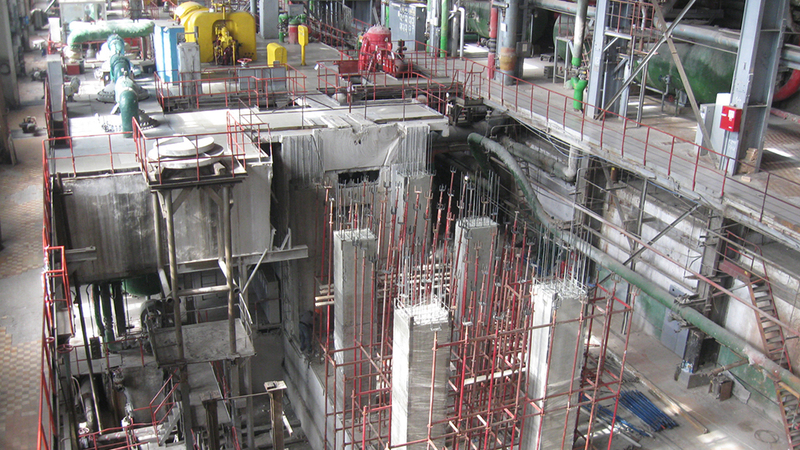

Подрядная организация уже смонтировала арматуру и залила по 5 кубов бетона в каждую из 6 опор. Дальше начнется монтаж арматуры и заливка верхней плиты фундамента, к которой крепится рама под турбоагрегат с последующим его монтажом.
Поставку нового турбоагрегата энергетики ждут осенью. А до этого предстоит выполнить второй этап модернизации теплофикационной установки станции, который включает монтаж редукционно-охладительной установки, замену задвижек, трубопроводов пара и сетевой воды.
«Работы по модернизации Губкинской ТЭЦ идут по графику. К концу этого года они завершатся. Стоимость проекта составит 350 млн рублей. Обновленная станция станет еще более надежным источником тепла и электроэнергии», — отметил директор ПП «Губкинская ТЭЦ» Юрий Помельников.
